"Bu iş kaç günde biter?" sorusu tel örgü hatlarında iki ayrı cevabı olan bir soru.
Birinci cevap: ekip sahada kaç gün çalışacak.
İkinci cevap: hat ne zaman oturmuş olacak.
İkisi aynı tarih değil ve aradaki fark, tel örgüyü panel çitten ayıran şeylerden biri.
Bu yazı tel örgü montajının gerçek takvimini ele alıyor.
İki farklı süre
Bir işin süresi iki şekilde ölçülüyor ve müşteri genelde birincisini soruyor, ikincisini yaşıyor.
İşçilik süresi. Ekibin sahada geçirdiği toplam gün. Kazı, dikim, germe, örgü ve bağlama.
Takvim süresi. İşin başladığı günden bittiği güne kadar geçen süre. İçinde bekleme de var.
Tel örgüde bu ikisi arasında zorunlu bir fark var: beton kürlenmesi.
Ve üçüncü bir tarih daha var: hattın oturduğu gün. İlk sezon sonunda yapılan ayarla birlikte sistem nihai hâlini alıyor.
Teklif alırken sorulması gereken şey işçilik süresi değil takvim süresi — çünkü bahçenin ne zaman kullanılabilir olacağını o belirliyor.

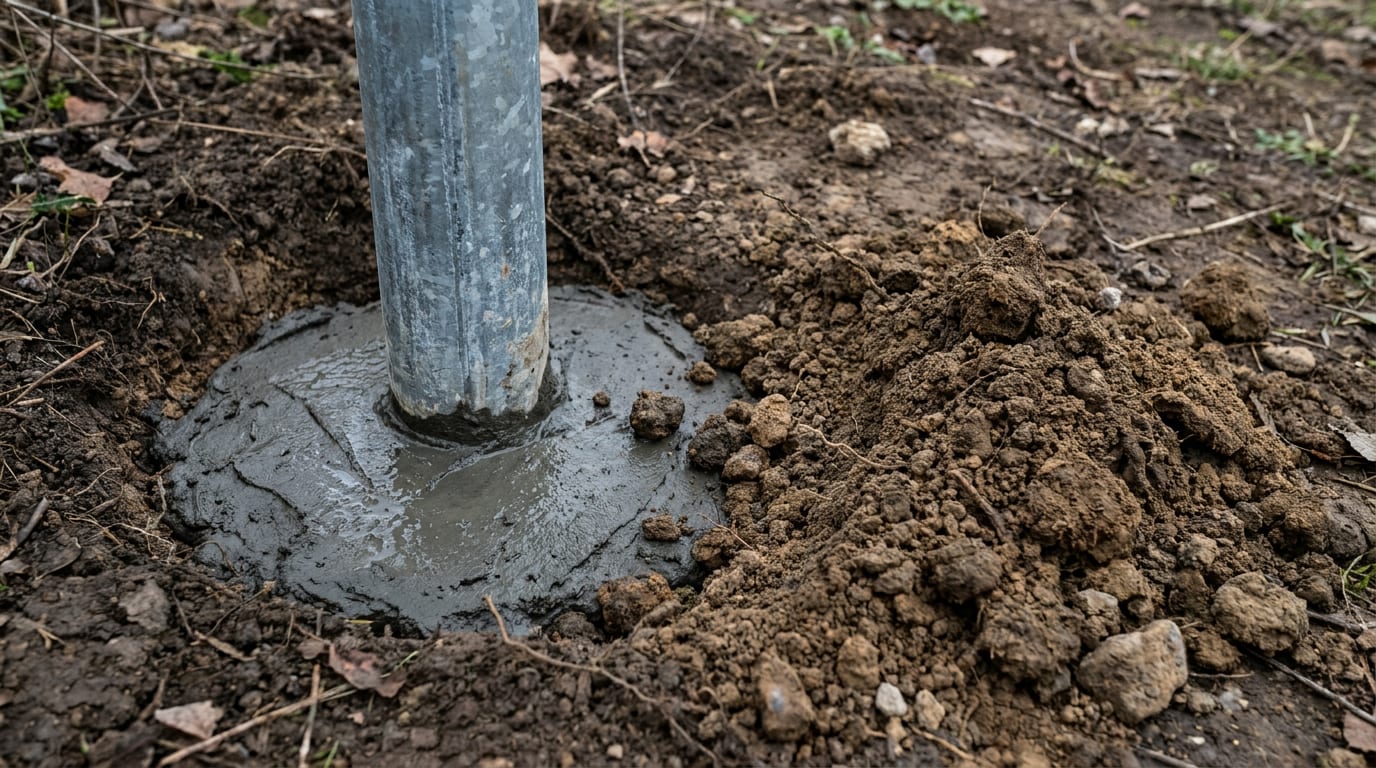

Zorunlu bekleme: beton
Tel örgü montajını ikiye bölen tek şey bu.
Gerginliğin tamamı köşe, gergi ve bitiş direklerine biniyor. O direkler betonla zemine bağlı ve beton dayanımını zamanla kazanıyor.
Taze beton yumuşak. Germe kuvveti uygulandığında direk milimetrelerle içeri yatıyor ve beton onu o konumda sertleştiriyor.
Sonuç kalıcı: direk eğik kalıyor, gerginlik harcanmış oluyor ve hat sonradan hiç tutmuyor.
Bu yüzden iş zorunlu olarak iki etaba bölünüyor.
Birinci etap: hat çizgisi, yük taşıyan direklerin dikimi, payandalar, ara direkler.
Bekleme: beton kürleniyor.

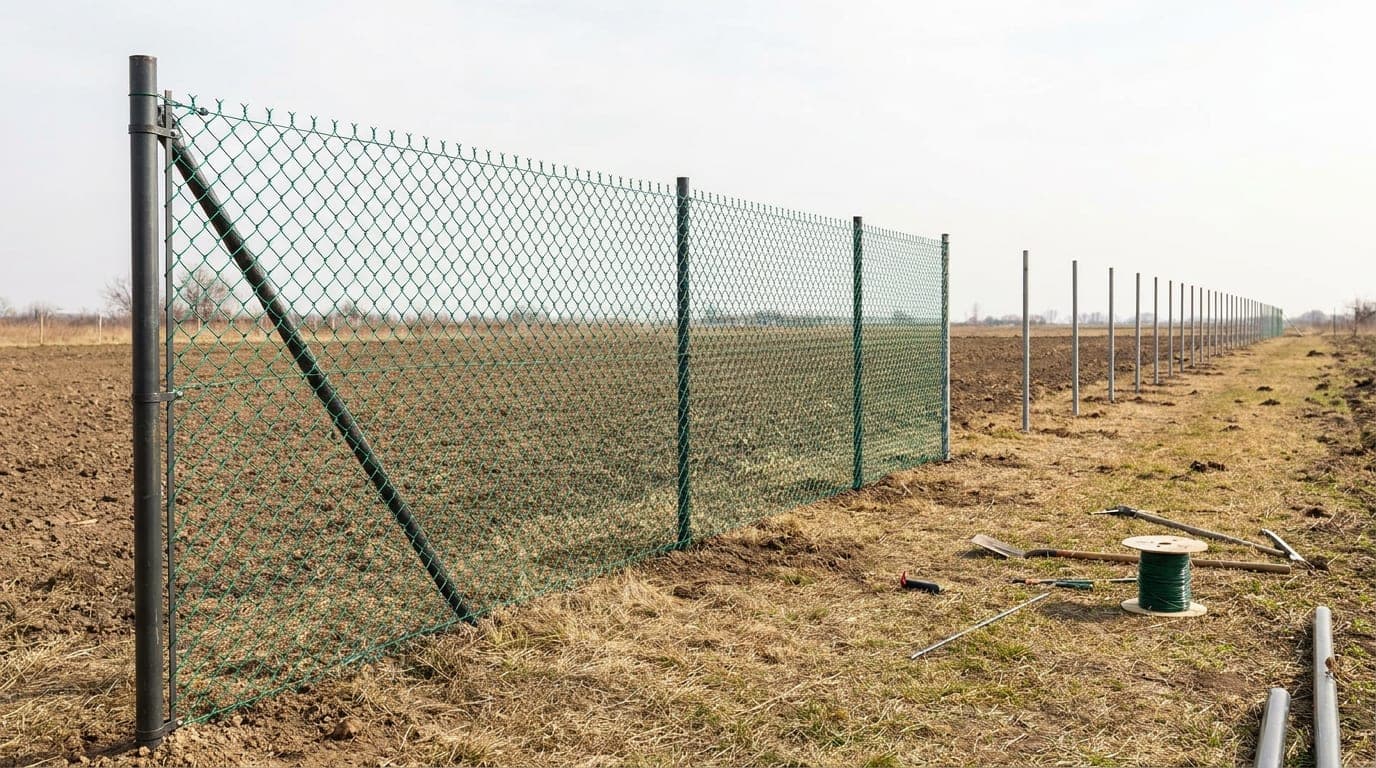

İkinci etap: gergi telleri, germe, örgü ve bağlama.
Bekleme süresi hava koşullarına bağlı ve soğukta belirgin biçimde uzuyor.
Tel örgü montaj hataları konusu bu adımın atlanması durumunda ne olduğunu ayrıntılı ele alıyor.
Bekleme boşa geçmek zorunda değil
İki etaplı bir iş, ekibin iki kez gelmesi anlamına gelmiyor — doğru planlandığında.
Uzun hatlarda ekip, bir bölümün betonu kürlenirken bir sonraki bölümün kazısına geçiyor. Hat boyunca bir dalga hâlinde ilerleniyor.
Bu, hem beklemeyi ortadan kaldırıyor hem tekrar verimi yaratıyor: aynı işi tekrar tekrar yapan ekip hızlanıyor.
Kısa hatlarda ise bölünecek bir şey yok. Küçük bir bahçe hattında ekip diker, gider, birkaç gün sonra gelip gerer.
Bu, müşteriye baştan söylenmediğinde "iş yarım bırakıldı" gibi algılanıyor.
Pratik sonuç: teklif aşamasında iş planı konuşuluyor — kaç etap, hangi aralıkla.
Günlük ilerlemeyi ne belirliyor
Tel örgüde günlük metrajı belirleyen şey örgü değil, kazı.
Örgü açmak ve bağlamak hızlı bir iş. Kazı ise zemine tamamen bağlı.
Yumuşak toprak. Makine hızlı ilerliyor, günlük direk sayısı yüksek.
Taşlı zemin. Her kazıda taş çıkıyor, tempo düşüyor.
Kaya. Her direk ayrı bir iş hâline geliyor; bazı noktalarda kırıcı gerekiyor.
Islak ve killi zemin. Kazı çöküyor, yeniden açılıyor; makine zemine batıyor.
İkinci belirleyici erişim: hat boyunca araçla gidilebiliyorsa malzeme ilerleyen noktaya taşınıyor. Gidilemiyorsa her rulo, her direk ve beton için su elle taşınıyor.
Üçüncüsü su: beton için su sahada yoksa her gün taşınıyor ve bu, kazı temposunu doğrudan düşürüyor.
Bu üçü tekliflerde nadiren yazılıyor ama süreyi doğrudan belirliyor.
Direk sayısı: gizli değişken
"Kaç metre" sorusunun cevabı süreyi vermiyor; asıl soru "kaç direk".
Tel örgüde direk aralığı esnek. Düz ve homojen bir hatta aralık açılabiliyor; engebeli ve bölümlü bir hatta sıklaşıyor.
Aynı metrede iki hat, iki farklı direk sayısına sahip olabiliyor.
Ve her direk bir kazı, bir dikim, bir hizalama ve bir beton demek.
Buna bir de özel direkler ekleniyor: gergi, köşe, bitiş ve kapı direkleri. Bunların kazısı daha derin, betonu daha fazla ve her biri bir payanda istiyor.
Yani çok köşeli, eğimli ve bölümlü bir arazideki yüz metre, düz bir arazideki yüz metreden belirgin biçimde uzun sürüyor.
Teklifte direk sayısı yazıldığında süre tahmini de gerçekçi oluyor.
Tel örgü direk aralığı kaç metre konusu bu seçimi ayrıntılı ele alıyor.

Mevsim süreyi nasıl değiştiriyor
Aynı hat, farklı mevsimlerde farklı sürede bitiyor.
İlkbahar ve sonbahar. En uygun dönem. Zemin çalışılabilir, beton normal hızda kürleniyor ve germe için sıcaklık ılıman.
Yaz. Zemin sert ve kazı zorlaşıyor. Beton hızlı kürleniyor — bu avantaj. Ama germe sıcak günde yapılırsa hat kışın fazla geriliyor.
Kış. En uzun dönem. Donmuş zeminde kazı yavaş, beton kürlenmesi uzuyor ve donma riski varsa döküm erteleniyor.
Islak dönem. Makine ilerleyemiyor, kazı çöküyor. Süre öngörülemez hâle geliyor.
Bu yüzden uzun bir iş planlanırken teslim tarihi değil kazının yapılacağı dönem konuşuluyor.
Ve bir not: kış montajında iki etap arasındaki bekleme belirgin biçimde uzuyor. Bu, baştan takvime yazılıyor.
Hazırlık: sahada değil öncesinde kazanılan süre
Montaj süresini kısaltmanın en etkili yolu, işin sahada başlamadan önce yapılan kısmında.
Erişim. Hat boyunca araç geçebilecek bir güzergâh var mı, yoksa açılabilir mi?
Depolama. Malzeme hattın ortasına yakın bir noktada toplanabiliyor mu? Taşıma mesafesi yarıya iniyor.
Su ve elektrik. Sahada var mı? Yoksa nasıl sağlanacak?
Zemin bilgisi. Birkaç noktada deneme kazısı yapıldı mı? Kaya çıkma ihtimali biliniyor mu?
Hat çizgisi. Güzergâh yürünüp işaretlendi mi, sınır tereddütleri çözüldü mü?
Malzeme. Tamamı sahada mı? Eksik bir kalem için beklemek, ekibin bir gününü yiyebiliyor.
Bu altısı çözüldüğünde günlük ilerleme belirgin biçimde artıyor — ve hiçbiri montaj ekibinin işi değil.
İlk sezon: işin üçüncü tarihi
Tel örgüde teslim, işin bittiği gün değil. Sistem ilk yılında oturuyor.
Üç şey bu dönemde oluyor.
Telin uzaması. Çelik yük altında zamanla bir miktar uzuyor ve etki en çok ilk aylarda görülüyor.
Temellerin oturması. Direk temelleri ilk ıslak mevsimini geçiriyor; zemin sıkışıyor.
Bağlantıların yerleşmesi. Örgüyü gergi tellerine bağlayan teller ilk yüklerini alıyor.
Bu yüzden ilk sezon sonunda bir kontrol ve genelde bir ayar gerekiyor.
Bu ayar bir kusur değil, esnek bir sistemin normal davranışı — panel çitteki "tak ve unut" mantığı tel örgüde geçerli değil.
Ama söylenmediğinde müşteri bunu bir arıza olarak algılıyor. Bu yüzden teslimde söyleniyor ve mümkünse ilk kontrol baştan planlanıyor.
Teslim ile kullanım arasındaki fark
Hat gerildikten sonra hemen kullanılabiliyor mu? Çoğu durumda evet ama iki istisna var.
Beton kürlenmesi. Germe yapıldıysa beton zaten kürlenmiştir. Ama kapı direkleri ve sonradan eklenen direkler farklı bir takvimde olabiliyor; kapı kanadı, direği tam dayanımına ulaşmadan asılmıyor.
Hayvan beklentisi. Alt bölge çözümü — sabitleme ya da gömme etek — tamamlanmadan hat o işi yapmıyor. Gömme etek kazısı yapılıp doldurulduktan sonra toprağın oturması da biraz zaman alıyor.
Bunun dışında hat teslim edildiği gün kullanılabiliyor.
Ve bir pratik not: montaj sırasında bahçe kullanılamıyor. Kazı toprağı yayılıyor, makine geçiyor ve malzeme duruyor. Bu, takvimin planlanmasında dikkate alınan bir şey — özellikle çocuklu ve hayvanlı bahçelerde.
Teklifte süre nasıl sorulur
Süre, tekliflerde genelde tek bir rakam olarak veriliyor ve o rakam hangi süreyi anlattığı belirsiz kalıyor.
Dört soru netleştiriyor.
Kaç etap? İş kaç kez gelinerek yapılacak?
Etaplar arası bekleme ne kadar? Beton kürlenmesi için öngörülen süre.
Toplam takvim süresi ne? Başlangıçtan teslime kadar.
Zemin varsayımı ne? Kaya çıkarsa süre ve fiyat nasıl değişiyor?
Dördüncüsü özellikle önemli: kazı, sürenin en öngörülemez kalemi ve zemin varsayımı yazılı değilse iş ortasında pazarlık başlıyor.
Ve bir kırmızı bayrak: belirgin biçimde kısa bir süre vaadi. Beton beklemesi öngörülmemiş bir iş planı, ya iki kez gelmeyi ya birinci hatayı yapmayı gerektiriyor.
Tel örgü kalitesi teklifte nasıl sorulur konusu kalemleri bütün olarak ele alıyor.
Panelle karşılaştırma
İki sistemin takvimi farklı şekilleniyor ve bu, seçim kararına da giriyor.
Panel. Direkler dikiliyor, beton kürleniyor, paneller takılıyor. Beton beklemesi burada da var ama panel takmak germe kadar zorlayıcı değil; bazı uygulamalarda daha erken başlanabiliyor.
Tel örgü. Germe, betonun tam dayanımını gerektiriyor. Bekleme daha katı.
İkinci fark ilk sezon. Panel hattı teslim edildiği gün nihai hâlinde; tel örgü hattı bir sezon sonra oturuyor.
Üçüncü fark tempo: uzun hatlarda tel örgü belirgin biçimde hızlı ilerliyor — direk aralığı esnek ve rulo açarak gidiliyor. Kısa hatlarda ise fark küçük.
Pratik sonuç: kısa bahçe hatlarında panel daha hızlı bitiyor; uzun arazi hatlarında tel örgü.
Panel çit montaj süresi ne kadar sürer konusu diğer sistemin takvimini ele alıyor.
Sık yapılan üç hata
Süre tarafında tekrarlanan üç karar var.
Birinci hata takvimi işçilik süresiyle karıştırmak. Müşteri "üç gün" duyuyor, üç gün sonra bahçenin hazır olmasını bekliyor. Arada bir bekleme olduğu söylenmediğinde bu bir gecikme gibi algılanıyor.
İkinci hata beklemeyi kısaltmak. Sahada acele edildiğinde kazanılan bir gün, hattın ömrü boyunca ödeniyor.
Üçüncü hata ilk sezon ayarını hiç söylememek. Müşteri bir yıl sonra hattı gevşek buluyor ve bunu bir kusur sanıyor — oysa sistemin normal davranışı.
Üçünün ortak yanı şu: hiçbiri teknik değil, üçü de iletişim.
Ekip büyüklüğü: her işi bölmüyor
"Daha çok kişi gelse daha hızlı biter mi" sorusunun cevabı adımdan adıma değişiyor.
Kazı. Bölünebiliyor. İki ekip hattın iki ucundan başlayabiliyor ve süre gerçekten kısalıyor.
Dikim ve betonlama. Kısmen bölünebiliyor ama hat çizgisinin tek elden kontrol edilmesi gerekiyor; iki ekip ayrı hizalarsa buluşma noktasında kayma çıkıyor.
Germe. Bölünmüyor. Bir gerginlik bölümü tek seferde ve tek ekiple geriliyor; iki uçtan aynı anda çekmek dengeyi bozuyor.
Örgü açma ve bağlama. Bölünebiliyor ama rulo yönü ve doku sürekliliği tek elden takip ediliyor.
Pratik sonuç: ekip büyütmek kazı aşamasında işe yarıyor, germe aşamasında yaramıyor.
Ve bir gerçek: sürenin büyük kısmı zaten kazıda. Yani ekip büyütmek çoğu hatta anlamlı bir kazanç veriyor — ama bir sınıra kadar. Erişim ve malzeme akışı dar boğazsa fazladan kişi bekliyor.
Gecikmenin gerçek sebepleri
Bir işin uzamasının nedenleri genelde ekipte değil, sahanın kendisinde.
Kaya. En yaygın sebep. Kazı süresi birkaç katına çıkabiliyor ve önceden bilinmediği için takvim tutmuyor.
Hava. Islak zeminde makine ilerleyemiyor; donma riskinde beton dökülemiyor.
Sınır tereddüdü. Güzergâh netleşmeden kazıya başlanamıyor ve bu, iş başladıktan sonra ortaya çıkabiliyor.
Gömülü altyapı. Kablo, boru ya da sulama hattı çıktığında güzergâh değişiyor.
Eksik malzeme. Bir kalem eksikse — bir payanda, bir klemens seti — ekip bekliyor.
Erişim. Malzemenin sahaya sokulamaması, en can sıkıcı ve en önlenebilir sebep.
Altısının beşi keşifte azaltılabiliyor. Sahada karar verilen bir iş, kağıt üzerinde karar verilen bir işten belirgin biçimde uzun sürüyor.
Bahçenin ne zaman kullanılabilir olacağı
Müşterinin asıl merak ettiği şey genelde işin süresi değil, bahçenin ne zaman normale döneceği.
Montaj sırasında bahçe fiilen kullanılamıyor. Kazı toprağı yayılıyor, makine geçiyor, malzeme duruyor ve hat boyunca açık çukurlar bulunuyor.
Bu, takvimin planlanmasında ayrı bir kalem — özellikle çocuklu ve hayvanlı bahçelerde.
Üç dönem birbirinden ayrılıyor.
Kazı ve dikim dönemi. Bahçe en dağınık hâlinde. Açık çukurlar güvenlik riski; bu dönemde bahçe kullanılmıyor.
Bekleme dönemi. Direkler dikili, çukurlar kapalı, hat açık. Bahçe kullanılabiliyor ama hat henüz işlevsiz — hayvan ve çocuk için geçici bir önlem gerekiyor.
Germe ve örgü dönemi. Kısa ve temiz bir aşama. Sonunda hat çalışır hâlde.
Ve toparlanma: kazı toprağı serilip tesviye ediliyor, tel kırpıntıları toplanıyor ve hat dibi düzeltiliyor. Bu son adım atlandığında iş bitmiş sayılmıyor — özellikle tel kırpıntıları, çimde görünmeyip sonradan ayakkabıda ve hayvan patisinde çıkıyor.
Mevcut hattı sökmek: ek süre kalemi
Yenileme işlerinde takvime bir aşama daha ekleniyor ve bu, tekliflerde sıkça atlanıyor.
Örgü sökümü. Hızlı bir iş; bağlantılar kesiliyor ve örgü toplanıyor.
Direk sökümü. Asıl zaman burada. Betonlu direkler kazılıyor ve çıkarılıyor; bu, yeni bir kazıdan uzun sürebiliyor çünkü beton kırılıyor.
Hafriyat. Kırılan beton ve kullanılamayan malzeme sahadan çıkarılıyor.
Zemin toparlama. Eski direk yerleri dolduruluyor ve tesviye ediliyor.
Bu dört kalem, yeni hattın süresine eklenen bağımsız bir süre.
Bir kolaylık da var: eski direk yerleri çoğu zaman yeni hat için de uygun. Aynı noktaya yeni temel yapılabildiğinde hat çizgisi ve ölçüler korunuyor, keşif süresi kısalıyor.
Ve bir planlama notu: söküm ile yeni montaj arasında hat açık kalıyor. Hayvan ya da güvenlik beklentisi varsa bu süre için geçici bir çözüm planlanıyor.
Uzun hatta süre nasıl tahmin ediliyor
Yüzlerce metrelik bir hatta süre tahmini, kısa bir bahçe hattından farklı bir yöntemle yapılıyor.
Çarpan metre değil direk. Toplam direk sayısı çıkarılıyor: hat uzunluğu bölü direk aralığı, artı köşe, gergi, bitiş ve kapı direkleri.
Sonra direkler ikiye ayrılıyor: standart ara direkler ve özel direkler. İkincisi daha derin kazı, daha fazla beton ve bir payanda demek — yani birkaç katı süre.
Üçüncü adım zemin katsayısı: hat boyunca zemin homojen mi, kaya bölümü var mı? Keşifte yapılan birkaç deneme kazısı bu katsayıyı gerçek bir veriye dönüştürüyor.
Dördüncü adım erişim: malzeme hat boyunca taşınabiliyor mu?
Bu dördü çarpıldığında ortaya çıkan rakam, "metre başına şu kadar gün" gibi bir ortalamadan belirgin biçimde gerçekçi oluyor.
Ve bir gerçek: uzun hatlarda birim süre düşüyor. Ekip tekrar verimi kazanıyor, kurulum bir kez yapılıyor ve malzeme akışı düzene giriyor. Kısa hatlarda bu verim hiç oluşmuyor — ekip daha yeni ısınırken iş bitiyor.
Alt bölge çalışması süreyi nasıl uzatıyor
Hayvan beklentisi olan hatlarda takvime çoğu zaman hesaba katılmayan bir aşama ekleniyor.
Alt gergi teli ve sabitleme. Kısa bir iş; örgü bağlanırken yapılıyor ve ayrı bir gün gerektirmiyor.
Gömme etek. Ayrı bir kazı demek. Hat boyunca dar bir hendek açılıyor, örgünün alt kısmı içine kıvrılıyor ve dolduruluyor.
Bu kazı, direk kazılarından farklı: kesintisiz ve hat boyunca. Yani uzunlukla doğru orantılı bir süre.
Ve sırası önemli: gömme etek, örgü gerildikten sonra değil gerilmeden önce hazırlanıyor. Hendek açık olmalı ki örgünün alt kısmı yerleştirilebilsin.
Bu, iş planını değiştiriyor: kazı aşamasında direk çukurlarının yanında bir de hat boyu hendek açılıyor.
Sonradan karar verildiğinde ise örgünün bir kısmının sökülmesi gerekiyor — ve bu, baştan yapmaktan belirgin biçimde uzun sürüyor.
Pratik sonuç: alt bölge kararı teklif aşamasında veriliyor, montaj sırasında değil.
Yaban hayvanı baskısında tel örgü konusu alt bölge çözümlerini ayrıntılı ele alıyor.
Süre ile kalite arasındaki bağ
Tel örgüde kısa süre her zaman iyi bir haber değil — ve bunun sebebi teklifte görünmüyor.
Süreyi kısaltan kararların bir kısmı meşru: iyi hazırlık, kalabalık ekip, uygun mevsim, iyi erişim.
Bir kısmı ise hattın ömründen çalıyor: beton beklemesini atlamak, payanda koymamak, gergi teli sırasını azaltmak, eğimde hattı bölmemek, kesim uçlarını rötuşlamamak.
İkinci gruptaki kararların hepsi süreyi kısaltıyor ve hiçbiri teslim gününde görünmüyor.
Bu yüzden iki teklif karşılaştırılırken süre farkı da bir soru işareti: belirgin biçimde kısa bir süre vaadi, hangi adımın atlanacağı sorusunu doğuruyor.
Doğru soru şu: bu sürenin içinde beton kürlenmesi için bir bekleme var mı?
Cevap yoksa ya iş iki kez gelinerek yapılmayacak ya da kürlenmeden gerilecek.
Ve ikinci soru: ilk sezon kontrolü teklife dahil mi? Dahil olan bir teklif, işin teslimde bitmediğini bilen bir uygulayıcıyı gösteriyor.
Tek cümlelik kural
Tel örgüde süreyi tek bir cümleye indirmek mümkün: iş iki etaplı, çünkü beton bekliyor.
Bu cümle takvimi, iş planını ve neden tek seferde bitmediğini birden açıklıyor.
Ve bir ikinci cümle işin sonunu anlatıyor: hat teslimde değil, ilk sezon sonunda oturuyor.
İkisi baştan söylendiğinde ne gecikme algısı oluyor ne bir yıl sonra "hat gevşemiş" şikâyeti.
Ekip büyüklüğü: her işi bölmüyor
"Daha çok kişi gelse daha hızlı biter mi" sorusunun cevabı adımdan adıma değişiyor.
Kazı. Bölünebiliyor. İki ekip hattın iki ucundan başlayabiliyor ve süre gerçekten kısalıyor.
Dikim ve betonlama. Kısmen bölünebiliyor ama hat çizgisinin tek elden kontrol edilmesi gerekiyor; iki ekip ayrı hizalarsa buluşma noktasında kayma çıkıyor.
Germe. Bölünmüyor. Bir gerginlik bölümü tek seferde ve tek ekiple geriliyor; iki uçtan aynı anda çekmek dengeyi bozuyor.
Örgü açma ve bağlama. Bölünebiliyor ama rulo yönü ve doku sürekliliği tek elden takip ediliyor.
Pratik sonuç: ekip büyütmek kazı aşamasında işe yarıyor, germe aşamasında yaramıyor.
Ve bir gerçek: sürenin büyük kısmı zaten kazıda. Yani ekip büyütmek çoğu hatta anlamlı bir kazanç veriyor — ama bir sınıra kadar. Erişim ve malzeme akışı dar boğazsa fazladan kişi bekliyor.
Gecikmenin gerçek sebepleri
Bir işin uzamasının nedenleri genelde ekipte değil, sahanın kendisinde.
Kaya. En yaygın sebep. Kazı süresi birkaç katına çıkabiliyor ve önceden bilinmediği için takvim tutmuyor.
Hava. Islak zeminde makine ilerleyemiyor; donma riskinde beton dökülemiyor.
Sınır tereddüdü. Güzergâh netleşmeden kazıya başlanamıyor ve bu, iş başladıktan sonra ortaya çıkabiliyor.
Gömülü altyapı. Kablo, boru ya da sulama hattı çıktığında güzergâh değişiyor.
Eksik malzeme. Bir kalem eksikse — bir payanda, bir klemens seti — ekip bekliyor.
Erişim. Malzemenin sahaya sokulamaması, en can sıkıcı ve en önlenebilir sebep.
Altısının beşi keşifte azaltılabiliyor. Sahada karar verilen bir iş, kağıt üzerinde karar verilen bir işten belirgin biçimde uzun sürüyor.
Özetle
Tel örgüde "iş kaç günde biter" sorusunun iki cevabı var: ekibin sahada geçirdiği süre ve işin takvim süresi. Arada zorunlu bir beton beklemesi bulunuyor.
Bekleme kısaltılamıyor, çünkü gerginliğin tamamı köşe ve gergi direklerine biniyor. Kürlenmemiş betona uygulanan germe, direği kalıcı olarak içeri yatırıyor.
Ama bekleme boşa geçmek zorunda değil: uzun hatlarda ekip bir bölümün betonu kürlenirken diğer bölüme geçiyor ve hat bir dalga hâlinde ilerliyor.
Günlük ilerlemeyi belirleyen şey örgü değil kazı — ve kazıyı belirleyen şey zemin, erişim ve direk sayısı. "Kaç metre" değil "kaç direk" sorusu süre tahminini veriyor.
Ve bir üçüncü tarih var: hattın oturduğu gün. Tel bir miktar uzuyor, temeller ilk ıslak mevsimini geçiriyor ve ilk sezon sonunda bir ayar gerekiyor. Bu bir kusur değil ama söylenmediğinde öyle algılanıyor.
