Tel Örgü Montajı Nasıl Yapılır

Tel örgü montajının sırası gerdirme etrafında kuruluyor ve içinde zorunlu bir bekleme var. Adım adım işleyiş, hangi adımın atlanamayacağı ve neden iki güne bölündüğü.

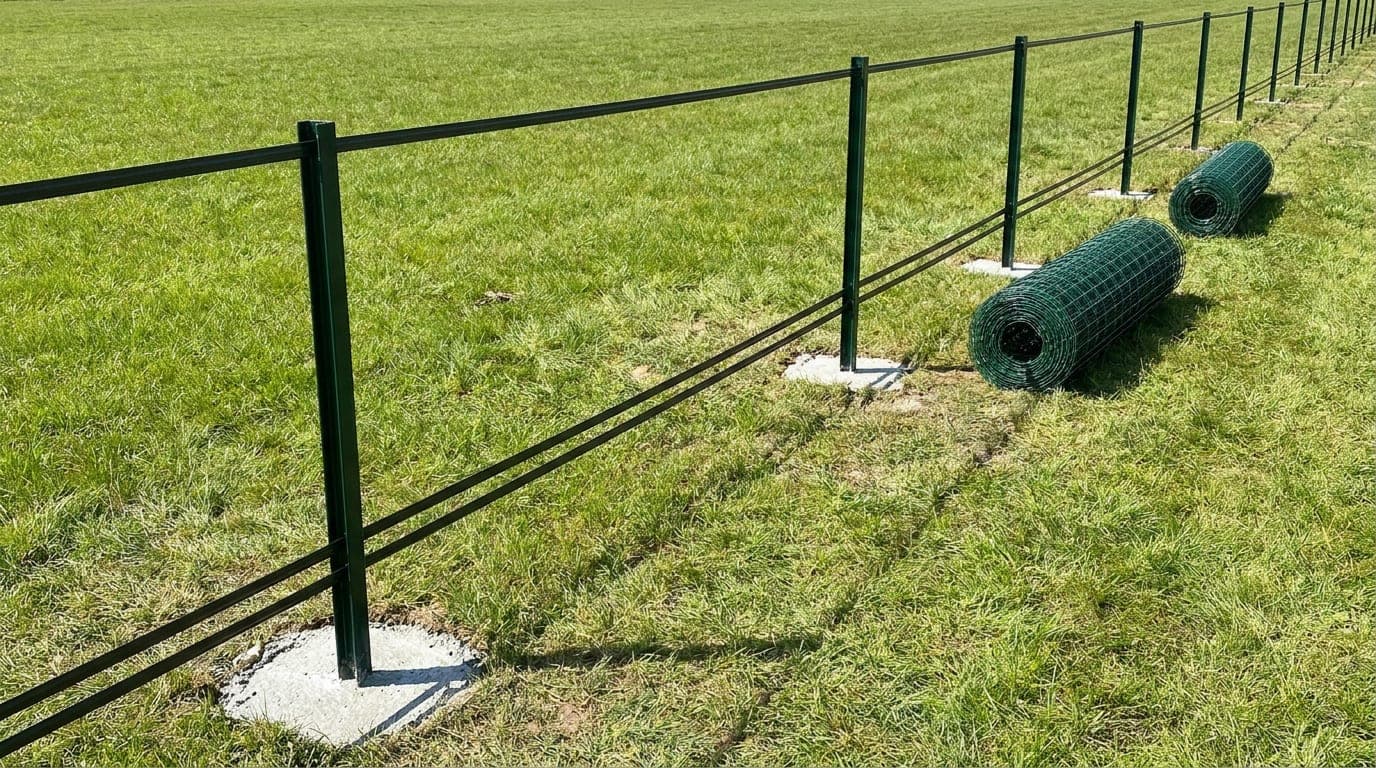

Tel örgü hattında gerdirme öncesi dikilmiş taşıyıcı direkler ve gergi teli

Tel örgü montajının sırası, panel çit montajının sırasından temelde farklı çalışıyor. Panel çitte parçalar birbirine takılıyor: direk dikiliyor, panel geçiriliyor, sabitleniyor. Tel örgüde ise montajın tamamı tek bir olay etrafında kuruluyor — gerdirme.

Bu fark takvimi de değiştiriyor. Tel örgü montajının içinde, atlanamayacak bir bekleme var: taşıyıcı direklerin betonu prizini almadan hat gerdirilemiyor. Bu yüzden iş çoğu zaman tek güne sığmıyor.

Bu yazı montajı baştan sona sırasıyla ele alıyor: hangi adım neden o noktada duruyor, hangi adım atlandığında ne kırılıyor, ve hangi kısım gerçekten uzmanlık istiyor.

Neden sıra bu kadar belirleyici

Tel örgüde bütün parçalar aynı kuvvetin üzerinden bağlanıyor. Hattın gerginliği örgüden gergi teline, oradan taşıyıcı direklere, oradan da betona akıyor.

Bu zincir sıralı kurulmak zorunda. Bir parçaya, kendisinden önceki parça hazır olmadan yük binerse, o yük hazırlıksız bir yere gidiyor. Ve tel örgüde bu tür hatalar genelde görünmüyor — hat kurulduğunda düzgün duruyor, sorun yıllar sonra çıkıyor.

Panel çitte böyle bir zincir yok. Her panel kendi iki direği arasında bağımsız çalışıyor, ve bir panelin takılma sırası diğerini etkilemiyor. Bu yüzden panel çitte sıra hataları daha bağışlayıcı.

Aşağıdaki adımlar bu zincir mantığına göre sıralandı.

Adım 1 — Hattın çizgisini belirlemek

Her şey hattın nereden geçeceğinin netleşmesiyle başlıyor.

Hattın köşeleri, uçları ve varsa kapı yeri sahada işaretleniyor. Bu noktalar hattın geometrisini kuruyor ve sonraki her ölçü bunlara göre alınıyor.

Bu aşamada bakılması gereken şeyler: sınırın gerçekten nereden geçtiği, hat üzerinde ağaç kökü ya da gömülü tesisat olup olmadığı, zeminin hat boyunca değişip değişmediği, ve suyun nereden aktığı. Bunların hepsi sonraki adımları etkiliyor ve kazı başladıktan sonra düzeltilmesi zorlaşıyor.

Bir ayrıntı: hattın çizgisi belirlenirken bahçenin içinden bakılarak karar verilmemeli. Hat kurulduktan sonra evden görünecek olan çizgi, sahada yürürken göründüğünden farklı olabiliyor. Birkaç adım geri çekilip bakmak bu aşamada ücretsiz.

Adım 2 — Taşıyıcı direklerin yerini koymak

Tel örgüde direkler iki sınıfa ayrıldığı için dikim sırası da ikiye ayrılıyor, ve taşıyıcılar önce geliyor.

Köşe direkleri, bitiş direkleri ve uzun hatta gergi direkleri — bunlar hattın iskeletini kuruyor. Yerleri kesinleştirildikten sonra aralarına bir referans ipi geriliyor. Bu ip, hattın gerçek çizgisi oluyor ve ara direkler ona göre yerleşiyor.

Bu sıranın tersine çevrilmesi — ara direklerden başlayıp uçlara doğru gitmek — sahada sık yapılan bir hata. Her ölçümde küçük bir sapma oluşuyor, sapmalar birikiyor ve hattın sonuna gelindiğinde son açıklık diğerlerinden belirgin biçimde farklı kalıyor.

Direklerin neden iki sınıfa ayrıldığını tel örgü direk çeşitleri yazısında, aralarındaki mesafenin nasıl seçildiğini ise tel örgü direk aralığı kaç metre olmalı yazısında ele aldık.

Adım 3 — Kazı

Çukurlar açılıyor, ve burada da iki sınıf ayrımı devam ediyor: taşıyıcı direklerin çukurları ara direklerinkinden belirgin biçimde büyük.

Kazıda dikkat edilecekler: çukur kenarlarının düzgün ve dik kalması, dibindeki gevşek toprağın temizlenmesi, ve taşıyıcı çukurlarda tabana doğru bir genişleme bırakılması. Bu sonuncusu tel örgüde önemli, çünkü kuvvet yatay geliyor ve betonun yukarı sıyrılmaya da direnmesi gerekiyor.

Kazı sırasında zeminin beklenenden farklı çıkması olağan. Taş çıkarsa iş yavaşlıyor; su çıkarsa o direğin beton ve drenaj yaklaşımı değişiyor. Bu tür sürprizler kazı aşamasında çözülüyor, sonradan değil.

Adım 4 — Direklerin dikilmesi ve betonu

Direkler çukurlara yerleştiriliyor, şakül ve ip yardımıyla dik ve hizada tutuluyor, sonra beton dökülüyor.

Üç detay sonucu belirliyor. Direk çukurun ortasında durmalı, kenara yaslanmamalı — tel örgüde kuvvetin yönü sabit olduğu için zayıf tarafın hangi yöne baktığı gerçekten fark ediyor. Direk çukurun dibine oturmamalı, altında da beton kalmalı. Ve beton üst yüzeyi direkten dışa doğru eğimli bitirilmeli ki su birikmesin.

Beton karışımında en sık yapılan hata fazla su kullanmak: karışım çukura kolay iniyor ama sertleştikten sonraki dayanımı düşüyor.

Betonun tel örgüde neden farklı bir problemi çözdüğünü tel örgü direk betonu ve çekme kuvveti yazısında ayrıntılı ele aldık.

Adım 5 — Bekleme: montajın atlanamayacak adımı

Bu, tel örgü montajının panel çitte karşılığı olmayan adımı, ve en sık atlanan adımı.

Hat gerdirildiği anda taşıyıcı direklere hattın tam gerginlik kuvveti biniyor. Beton henüz priz almamışsa, o kuvvet sertleşmemiş bir kütle içinde direği hareket ettiriyor.

Hareketin sinsi tarafı görünmemesi. Direk dışarıdan dik duruyor, hat gergin görünüyor, iş bitmiş gibi. Ama beton içindeki oturma bozulmuş, direkle beton arasındaki temas zayıflamış ve çukur içinde bir boşluk oluşmuş oluyor. O direk bir daha tam dayanımına ulaşmıyor.

Sonuç bir iki yıl sonra ortaya çıkıyor: hat yumuşuyor, köşe direği yatmaya başlıyor, ve "her şey düzgün yapılmıştı" deniyor.

Pratik bir kolaylık var: bu bekleme yalnızca taşıyıcı direkler için kritik. Ara direklere gerginlik binmediği için onların betonu aynı katılıkta bekleme gerektirmiyor. Bu, işi bir miktar hızlandırıyor ama beklemeyi ortadan kaldırmıyor.

Beklemenin ne kadar süreceği betona, hava sıcaklığına ve neme bağlı. Sıcak havada yüzey hızlı kuruyor ama içerideki priz aynı hızda ilerlemiyor; soğukta ise süre uzuyor. Bu yüzden takvim hava durumuna göre konuşulmalı.

Adım 6 — Gergi tellerinin gerilmesi

Bekleme bittikten sonra sıra hattın gerginliğini kurmaya geliyor, ve bu örgüden önce yapılıyor.

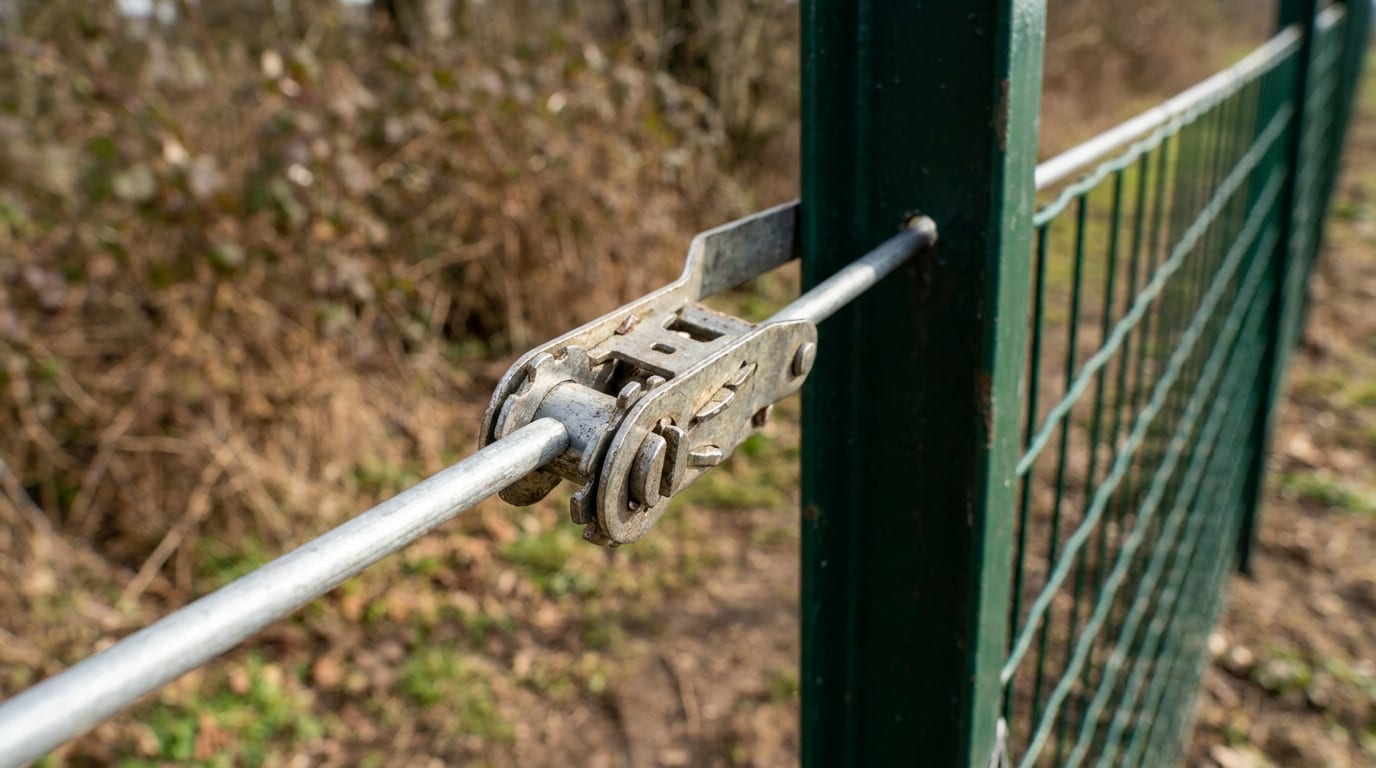

Gergi teline takılmış gerdirme aparatı

Gergi telleri bir taşıyıcı direğe sabitleniyor, hat boyunca ara direklerden geçiriliyor ve diğer taşıyıcı direkte gerdirme aparatıyla çekilerek sabitleniyor. En az iki sıra geriliyor: üst ve alt. Yüksek hatlarda araya bir sıra daha ekleniyor.

Ne kadar gerileceği ölçülebilir bir şey değil, deneyimle belirleniyor. Gösterge şu: gerilmiş bir gergi teli elle bastırıldığında belirgin direnç gösteriyor ve bırakıldığında hemen geri dönüyor. Kolayca veren bir tel yeterince gerilmemiş.

Aşırı germe de bir risk: gerginlik arttıkça taşıyıcı direklere binen kuvvet büyüyor ve bir noktadan sonra betonun karşılayabileceğinin üstüne çıkıyor. Doğru gerginlik, sarkmayı önleyen ama direği zorlamayan aralıkta.

Bu aşamada bırakılması gereken bir şey var: germe düzeneği. Gerginlik yıllar içinde bir miktar kaçıyor ve sonradan toplanabilmesi için bir bağlantının yeniden çekilmeye izin vermesi gerekiyor. Bu düzenek bırakılmazsa aynı işlem hattın o bölümünün sökülmesini gerektiriyor.

Gergi telinin kaç sıra gerektiğini ve nasıl çalıştığını gergi teli tel örgüde ne işe yarar yazısında ele aldık.

Adım 7 — Örgünün açılması ve asılması

Rulo hattın başına getiriliyor ve açılıyor. Burada bir güvenlik konusu devreye giriyor: rulo sarılıyken içinde birikmiş bir açılma kuvveti var.

Bağlar tek seferde değil sırayla kesiliyor, rulonun ilk ucu başlangıç direğine sabitleniyor ve rulo hat boyunca açılarak ilerletiliyor. Açılma yönünde kimse durmuyor. Kalın telli ürünlerde bu kuvvet hafife alınacak boyutta değil.

Örgü hat boyunca serildikten sonra gergi tellerine asılıyor ve bağ telleriyle bağlanıyor. Bağlantı sıklığı önemli: seyrek bağlanan örgü, gergi teli gergin olsa bile aralarda sarkıyor. Özellikle alt kenarda bağlantı sıklığı, hattın altından geçilip geçilemeyeceğini belirliyor.

Rulonun taşınması ve açılmasını tel örgü ağırlığı ve nakliyesi yazısında ayrıntılı ele aldık.

Adım 8 — Alt bölgenin çözülmesi

Örgü asıldıktan sonra hattın alt kenarı ele alınıyor, ve bu adım atlandığında hattın işlevi büyük ölçüde eksik kalıyor.

Alt gergi teli zaten 6. adımda gerilmiş olmalı. Bunun üstüne, zemin koşuluna ve hattın işine göre ikinci bir katman geliyor: gömme, L kıvrımı, kazık sırası ya da bordür.

Bu adımın montaj sırasında yapılması, sonradan yapılmasından çok daha kolay. Kazı zaten açık, ekip sahada, ve hattın dibi henüz bitki örtüsüyle kapanmamış durumda. Sonradan yapılan aynı iş, hattın dibinin baştan sona yeniden kazılmasını gerektiriyor.

Alt bölgeyi bağımsız bir tasarım konusu olarak tel örgü alt boşluğu ve zemin yazısında ele aldık.

Adım 9 — Kesim uçlarının kapatılması ve bitirme

Montajın son adımı, en küçük görünen ama hattın ömrüne en çok yazılan adım.

Hat boyunca kesilen her uç — rulo ekleri, kapı kenarları, yükseklik uyarlamaları — kaplamasız metal bırakıyor. Bu uçlar kaplama rötuşuyla kapatılmazsa pas tam olarak oralardan başlıyor.

Aynı şekilde direklerin üst uçlarına kapak takılıyor. İçi boş bir direğin açık ucu yağmur suyunu içeri alıyor ve su çıkamıyor; direk içeriden, tamamen görünmez biçimde korozyona uğruyor.

Bitirme aşamasında bir de temizlik var: kesilen tel parçaları, bağ teli artıkları ve kazı toprağı. Sahada bırakılan tel uçları hem bahçede hem biçme sırasında tehlike oluşturuyor.

Montajın iki güne bölünmesi neden normal

Müşteri tarafında sık sorulan bir soru: iş neden tek günde bitmiyor?

Cevap 5. adımda. Beton priz almadan hat gerdirilemiyor, ve bu bekleme sıkıştırılabilir bir şey değil. Dolayısıyla tipik akış şöyle oluyor: birinci gün ölçü, kazı, direk dikimi ve beton; ardından bekleme; ikinci gün gergi teli, germe, örgü ve bitirme.

"Tek günde bitiriyoruz" denen işlerde genelde bu bekleme atlanmış oluyor. Bu, o gün hiçbir fark yaratmıyor — hat gergin ve düzgün teslim ediliyor. Fark birkaç yıl sonra çıkıyor.

Teklif alırken bunu doğrudan sormak faydalı: germe işlemi betonun prizinden sonra mı yapılıyor? Cevabın kendisi, karşınızdaki ekibin işi nasıl yaptığını hızla gösteriyor.

Montaj öncesi hazırlık: işin başlamadan kazanıldığı yer

Montaj gününde yaşanan gecikmelerin çoğu, o gün yapılan bir hatadan değil önceki hafta yapılmayan bir hazırlıktan kaynaklanıyor.

Hazır olması gereken ilk şey erişim. Malzeme aracının nereye kadar geleceği, malzemenin bahçe içine nasıl taşınacağı ve ekibin hattın her noktasına ulaşıp ulaşamayacağı önceden netleşmeli. Hat boyunca yığılmış odun, park etmiş araç ya da kapatılmış bir geçit, işi başlamadan yavaşlatıyor.

İkincisi hattın temizliği. Hattın geçeceği şerit boyunca otların biçilmiş, dalların kesilmiş ve varsa eski çit kalıntılarının kaldırılmış olması gerekiyor. Bu, ekibin yapabileceği bir iş ama teklifte yoksa ek kalem olarak çıkıyor.

Üçüncüsü gömülü tesisat bilgisi. Sulama borusu, elektrik kablosu ya da drenaj hattı hattın altından geçiyorsa bu bilgi kazıdan önce verilmeli. Kazı sırasında kesilen bir sulama borusu, montaj gününü ikiye bölen tipik bir aksilik.

Dördüncüsü sınırın netliği. Komşuyla paylaşılan bir hatta sınırın nereden geçtiği konusunda tereddüt varsa, bu montaj gününde çözülecek bir mesele değil. Direkler dikilip betonu döküldükten sonra hattı birkaç santim kaydırmak, hattın o bölümünün yeniden kurulması anlamına geliyor.

Köşelerde montaj: geometrinin kurulduğu yer

Hattın köşeleri, montajın en çok dikkat isteyen noktaları — çünkü orada hem kuvvetin yönü hem hattın geometrisi değişiyor.

Köşe direği dikilirken iki koldan gelen çekmenin bileşke yönü hesaba katılıyor. Bu yön, köşenin dış tarafına doğru bakıyor ve direğin betonu ile varsa payandası bu yöne göre konumlandırılıyor. Payandanın yanlış yöne konması, sahada sık görülen ve tamamen işlevsiz kalan bir uygulama.

Gerdirme sırasında da köşeler ayrı ele alınıyor. Hat köşede kesintisiz devam etmiyor: her kol kendi içinde ayrı geriliyor ve köşe direğinde sonlanıyor. Köşeden geçirilerek tek seferde gerilen bir hat, köşe direğine beklenenden farklı bir kuvvet uyguluyor ve o direği zamanla döndürüyor.

Bir de görsel taraf var. Köşede iki kolun üst hizasının birbirini tutması, hattın bakımlı görünmesini belirleyen detaylardan biri. Kollar farklı gerginlikte gerildiğinde üst kenarlar köşede uyuşmuyor ve bu, bahçenin her yerinden fark ediliyor.

Hava koşulları montajı nasıl etkiliyor

Tel örgü montajı açık havada yapılan bir iş ve hava, hem o günü hem hattın sonraki yıllarını etkiliyor.

Yağış. Islak zeminde kazı zorlaşıyor, çukur kenarları ufalanıyor ve betonun oturacağı yüzey bozuluyor. Ayrıca ıslak toprakta ilerleyen araç ve ekip, bahçenin çim bölümünde kalıcı iz bırakıyor. Yağışlı bir günde kazı yapmak mümkün ama sonucun kalitesi düşüyor.

Sıcak. Beton yüzeyden hızlı kuruyor ama içeride düzgün priz alamıyor. Bu, dışarıdan sert görünen ama gerçek dayanımına ulaşmamış bir beton üretiyor — ve tel örgüde tam olarak o dayanım gerekiyor. Sıcak günlerde döküm sabah erken saatlere alınıyor.

Soğuk. Priz yavaşlıyor, yani bekleme uzuyor. Donma riski varsa döküm ertelenmeli; donmuş beton dayanımını hiçbir zaman kazanmıyor. Ayrıca soğukta tel sertleşiyor ve rulo açmak zorlaşıyor.

Rüzgâr. Örgü serilirken ve asılırken rüzgâr işi belirgin biçimde zorlaştırıyor, özellikle yüksek hatlarda. Bu bir kalite sorunu değil ama süreyi uzatıyor.

Pratik sonuç: montaj takvimi hava durumuna göre konuşulması gereken bir şey, ve esneklik bırakmak hattın kalitesine doğrudan yansıyor.

Mevcut bir hattın yerine kurulum

Eski bir hattın yerine yeni hat kuruluyorsa montajın başına bir aşama daha ekleniyor ve bu aşama çoğu zaman hafife alınıyor.

Sökme. Eski örgünün kesilip toplanması, bağlantıların ayrılması ve malzemenin bahçeden çıkarılması. Sökülen tel fabrika rulosu gibi düzgün sarılamıyor; gevşek, hacimli ve kesik uçlarla dolu oluyor. Bu, hem taşıma hem güvenlik açısından yeni malzemeden daha zahmetli.

Eski direklerin durumu. Karar burada veriliyor: eski direkler kullanılabilir mi? Sağlam ve dik duruyorlarsa, yeni örgü onlara asılabiliyor ve bu maliyeti belirgin biçimde düşürüyor. Ama eski direkler zaten yatmışsa ya da ince kesitliyse, yeni hattın gerginliğini taşıyamıyorlar — o durumda direk değişimi kaçınılmaz.

Eski betonların çıkarılması. Direk değişecekse betonun ne yapılacağı ayrı bir kalem. Dipten kesilen direklerin betonu yerinde bırakılabiliyor, ama o zaman yeni direk biraz kaydırılarak dikiliyor. Betonun sökülmesi ciddi bir kazı işi ve genelde gereksiz.

Bu üç kalem tekliflerde sık sık eksik kalıyor. Mevcut hat varsa teklif alırken sökme ve bertarafın kime ait olduğunu ayrıca sormak gerekiyor.

Hangi kısım gerçekten uzmanlık istiyor

Montajın bazı adımları düz iş, bazıları deneyim istiyor. Ayrımı bilmek hem kendi yapacaklar hem de teklif değerlendirenler için faydalı.

Düz iş: hattın işaretlenmesi, kazı, ara direklerin dikilmesi, örgünün bağlanması, temizlik. Bunlar zaman ve dikkat istiyor ama özel bilgi gerektirmiyor.

Deneyim isteyen: taşıyıcı direklerin konumlandırılması ve betonu, gerdirme miktarının belirlenmesi, köşelerde geometri, eğimli bölümlerin planlanması. Bu adımlarda yapılan hatalar sonradan görünmüyor ama hattın ömrünü belirliyor.

Kendi yapmayı düşünenler için pratik bir orta yol var: taşıyıcı noktaların profesyonelce kurulması, geri kalanının kendi yapılması. Hattın çoğunluğu ara direk ve örgü bağlama işi olduğu için bu bölüşme ciddi bir tasarruf sağlayabiliyor.

Etaplı montaj: hattı bölümlere ayırmak

Bütçe ya da zaman nedeniyle hattın tamamı bir seferde yapılamıyorsa, işi bölmenin doğru ve yanlış yolları var.

Doğru bölme noktası taşıyıcı direkler. Hat zaten köşe, bitiş ve gergi direkleriyle bölümlere ayrılmış durumda; her bölüm kendi içinde bağımsız gerilebiliyor. Dolayısıyla bir etabı bir taşıyıcı direkte bitirmek, o bölümü tamamlanmış ve çalışır hâlde bırakıyor.

Yanlış bölme, hattın ortasında durmak. Gerginlik taşıyan bir noktada sonlanmayan bir etap, örgünün ucunu serbest bırakıyor. O uç geçici olarak bağlansa bile gerginlik düzgün kurulamıyor ve bölüm bekleme süresince yumuşuyor.

Etaplı ilerlerken ikinci bir konu da malzeme: rulolar ve direkler ilk etapta toplu alındıysa, kalan malzemenin doğru koşullarda beklemesi gerekiyor. Aylarca açıkta bekleyen rulo, montajdan önce durumunu bir miktar kaybediyor.

Pratik tavsiye: bütçe hattın tamamına yetmiyorsa, bir bölümü düzgün işçilikle yapmak, tamamını zayıf işçilikle yapmaktan daha iyi bir karar oluyor. İkinci bölüm sonraki sezona kalabiliyor; zayıf kurulmuş bir hattın tamamını sonradan düzeltmek ise baştan yapmaya yaklaşıyor.

Montaj sonrası ilk kontrol

Ekip gitmeden önce yapılacak kısa bir kontrol, sonradan konuşulacakların çoğunu baştan kapatıyor.

Hattı bir uçtan süzün: düz bir çizgi mi, yoksa direkler arasında dalgalanma var mı? İki direk arasındaki orta noktaya elinizle bastırın: belirgin direnç gösterip geri dönüyor mu? Çömelip alt kenara bakın: zeminle arasında boşluk var mı, alt gergi teli takılmış mı? Kesilen uçlara bakın: kapatılmışlar mı? Direk üst kapakları takılı mı? Ve kapı varsa açıp kapatın: serbest hareket ediyor mu, yere sürüyor mu?

Bu altı kontrol birkaç dakika sürüyor ve montajın atlanmış adımlarının neredeyse hepsini yakalıyor.

Bir de ekip gittikten sonra, birkaç hafta içinde yapılacak ikinci bir kontrol var. Yeni kurulmuş bir hat ilk haftalarda bir miktar oturuyor: bağlantılar yerleşiyor, direkler zeminle son konumunu buluyor ve gerginlikte küçük bir düşüş olabiliyor. Bu normal. Önemli olan, bu ilk oturma sonrası gerginliğin bir kez daha toplanması — germe düzeneği bırakılmışsa dakikalar süren bir iş. Bu ayarlama yapılmadığında hat ilk yılını olması gerekenden bir miktar yumuşak geçiriyor ve o fark kalıcı hâle geliyor.

Özetle

Tel örgü montajının sırası, panel çitten farklı olarak gerdirme etrafında kuruluyor. Gerginlik örgüden gergi teline, oradan taşıyıcı direklere ve betona akıyor — ve bu zincir sıralı kurulmak zorunda.

Sıranın en kritik noktası beşinci adım: taşıyıcı direklerin betonu priz almadan hat gerdirilmiyor. Bu adım atlandığında hiçbir görünür iz kalmıyor ama o direğin dayanımı kalıcı olarak düşüyor, ve sonuç ancak yıllar sonra hat yumuşadığında ortaya çıkıyor. Montajın iki güne bölünmesinin sebebi de bu.

İki adım daha var ki ikisi de teslim gününde görünmüyor ama hattın ömrüne doğrudan yazılıyor: alt bölgenin çözülmesi ve kesilen uçların kaplama rötuşuyla kapatılması. Teklif aşamasında bu üçünü ayrıca sormak, hattın önümüzdeki on yılını belirliyor.

Hattın kalemlerini ve fiyatı etkileyen faktörleri tel örgü fiyatları sayfamızda topluca ele alıyoruz; teklifte hangi soruların bağlayıcı cevap ürettiğini ise tel örgü kalitesi teklifte nasıl sorulur yazısında listeledik.
